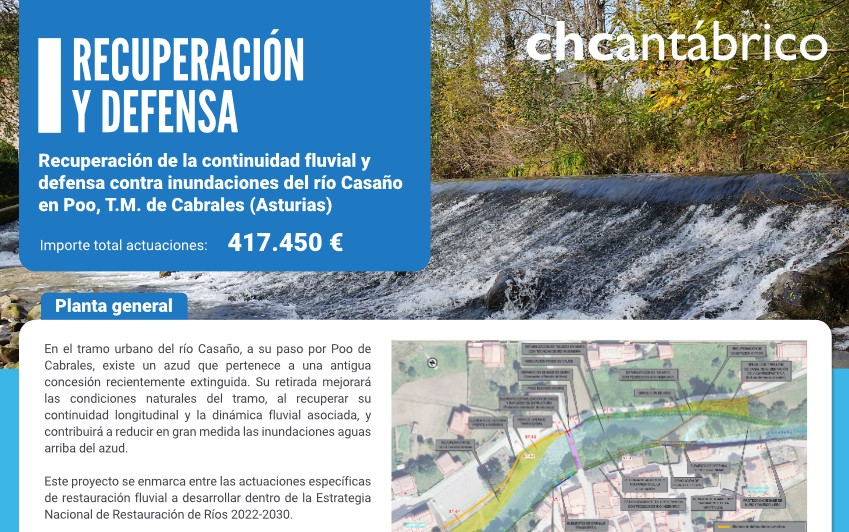

En el tramo urbano del río Casaño, a su paso por Poo de Cabrales, existe un azud que pertenece a una antigua concesión recientemente extinguida. Su retirada mejoraría las condiciones naturales del tramo, con la recuperación de la continuidad longitudinal del mismo, así como la dinámica fluvial asociada, y contribuiría a reducir en gran medida las inundaciones aguas arriba del azud.

La actuación se complementa con la instalación de elementos de protección frente avenidas y la estabilización de las márgenes del río Casaño en este tramo mediante técnicas de bioingeniería.

El 18 de julio de 2023, se adjudicó el contrato de obras a la empresa EXCADE, S.L. por un importe de 417.450,00 €.

Las obras dieron comienzo el 19 de septiembre de 2023 y, debido a circunstancias administrativas y ambientales, tuvieron que ser prorrogadas y suspendidas temporalmente. Las actuaciones finalizaron el día 1 de mayo de 2024 y, en la actualidad, está pendiente su recepción por parte de la Confederación Hidrográfica del Cantábrico.
